1.無鹵低煙阻燃電纜在消防滅火時的缺點是( )。
A.發出有毒煙霧
B.產生煙塵較多
C.腐蝕性能較高
D.絕緣電阻下降
答案:D
解析:低煙阻燃電纜是指不含鹵素、不含鉛、鎘、銘、汞等物質的膠料制成,燃燒時產生的煙塵較少,且不會發出有毒煙霧,燃燒時的腐蝕性較低,因此對環境產生危害很小。無鹵低煙的聚烯烷材料主要采用氫氧化物作為阻燃劑,氫氧化物又稱為堿,其特性是容易吸收空氣中的水分(潮解)。潮解的結果是絕緣層的體積電阻系數大幅下降,由原來的 17MΩ/km 可降至0.1MΩ/km。
2.下列考核指標中,與鍋爐可靠性無關的是( )。
A.運行可用率
B.容量系數
C.鍋爐熱效率
D.出力系數
答案:C
鍋爐可靠性:鍋爐可靠性一般用五項指標考核,即運行可用率、等效可用率、容量系 數、強迫停運率和出力系數。
3.長輸管線的中心定位主點不包括( )。
A.管線的起點
B.管線的中點
C.管線轉折點
D.管線的終點
答案:B
解析:例如,管線的起點、終點及轉折點稱為管道的主點。
4.發電機安裝程序中,發電機穿轉子的緊后工序是()。
A.端蓋及軸承調整安裝
B.氫冷器安裝
C.定子及轉子水壓試驗
D.勵磁機安裝
答案:B
解析:發電機設備的安裝程序是:定子就位→定子及轉子水壓試驗→發電機穿轉子→氫冷器 安裝→端蓋、軸承、密封瓦調整安裝→勵磁機安裝→對輪復找中心并連接→整體氣密性試 驗等。
5.下列自動化儀表工程的試驗內容中,必須全數檢驗的是()。
A.單臺儀表校準和試驗
B.儀表電源設備的試驗
C.綜合控制系統的試驗
D.回路試驗和系統試驗
答案:D
解析:儀表回路試驗和系統試驗必須全部檢驗。
6.在潮濕環境中,不銹鋼接觸碳素鋼會產生() 。
A.化學腐蝕
B.電化學腐蝕
C.晶間腐蝕
D.鉻離子污染
答案:B
解析:當不銹鋼與碳鋼接觸,又有水或潮氣存在時,就形成了一個電化學原電池。在這個原電池里,碳鋼是負極,不銹鋼是正極。
7.關于管道防潮層采用玻璃纖維布復合膠泥涂抹施工的做法,正確的是()。
A.環向和縱向縫應對接粘貼密實
B.玻璃纖維布不應用平鋪法
C.第一層膠泥干燥后貼玻璃絲布
D.玻璃纖維布表面需涂膠泥
答案:D
解析:玻璃纖維布復合膠泥涂抹施工
(1)膠泥應涂抹至規定厚度,其表面應均勻平整。
(2)立式設備和垂直管道的環向接縫,應為上搭下。臥式設備和水平管道的縱向接 縫位置,應在兩側搭接,并應縫口朝下。
(3)玻璃纖維布應隨第一層膠泥層邊涂邊貼,其環向、縱向縫的搭接寬度≥50mm, 搭接處應粘貼密實,不得出現氣泡或空鼓。
(4)粘貼的方式,可采用螺旋形纏繞法或平鋪法。
(5)待第一層膠泥干燥后,應在玻璃纖維布表面再涂抹第二層膠泥。
8.工業爐窯烘爐前應完成的工作是()。
A.對爐體預加熱
B.烘干煙道和煙囪
C.烘干物料通道
D.烘干送風管道
答案:B
解析:烘爐前應先烘煙囪及煙道。
9.電梯設備進場驗收的隨機文件中不包括( )。
A.電梯安裝方案
B.設備裝箱單
C.電氣原理圖
D.土建布置圖
答案:A
解析:電梯隨機技術文件包括:制造許可證明文件;電梯整機型式檢驗合格證書或報告書;產品質量證明文件;門鎖裝置、限速器、安全鉗、緩沖器、含有電子元件的安全電路、轎廂上行超 速保護裝置、驅動主機、控制柜等安全保護裝置和主要部件的型式檢驗合格證,以及限速 器和漸進安全鉗的調試證書;機房或者機器設備間及井道布置圖;電氣原理圖;安裝使用維護說明書。選項A電梯安裝方案屬于安裝單位提供的安裝資料。
10.消防滅火系統施工中,不需要管道沖洗的是()。
A.消火栓滅火系統
B.泡沫滅火系統
C.水炮滅火系統
D.高壓細水霧滅火系統
答案:B
解析:
11.工程設備驗收時,核對驗證內容不包括()。
A.核對設備型號規格
B.核對設備供貨商
C.檢查設備的完整性
D.復核關鍵原材料質量
答案:C
解析:核對驗證的內容:
1.核對設備的型號規格、設備供貨廠商、數量等。
2.設備整機、各類單元設備及部件出廠時所帶附件、備件的種類、數量等應符合制 造商出廠文件的規定和定購時的特殊要求。
3.關鍵原材料和元器件質量及質量證明文件復核,包括關鍵原材料、協作件、配套 元器件的質量及質保書。設備復驗報告中的數據與設計要求的一致性。關鍵零部件和組件的檢驗、試驗報告和試驗記錄以及關鍵的工藝試驗報告與檢驗、試驗記錄的復核。
4.驗證產品與制造商按規定程序審批的產品圖樣、技術文件及相關標準的規定和要 求的符合性。設備與重要設計圖紙、文件與技術協議書要求的差異復核,主要制造工藝與 設計技術要求的差異復核。
5.購置協議的相關要求是否兌現
12.下列施工組織設計編制依據中,屬于工程文件的是( )。
A.投標書
B.標準規范
C.工程合同
D.會議紀要
答案:D
解析:工程文件,如施工圖紙、技術協議、主要設備材料清單、主要設備技術文件、新 產品工藝性試驗資料、會議紀要等。
13.關于施工單位應急預案演練的說法,錯誤的是()。
A.每年至少組織一次綜合應急預案演練
B.每年至少組織一次專項應急預案演練
C.每半年至少組織一次現場處置方案演練
D.每年至少組織一次安全事故應急預案演練
答案:D
解析:施工單位、人員密集場所經營單位應當至少每半年組織一次生產安全事故應急預 案演練,并將演練情況報送所在地縣級以上地方人民政府負有安全生產監督管理職責的部門。
14.機電工程工序質量檢查的基本方法不包括( )。
A.試驗檢驗法
B.實測檢驗法
C.抽樣檢驗法
D.感官檢驗法
答案:C
解析:機電工程工序質量檢查的基本方法包括:感官檢驗法、實測檢驗 法和試驗檢驗法等。
15.壓縮機空負荷試運行后,做法錯誤的是( )。
A.停機后立刻打開曲軸箱檢查
B.排除氣路及氣罐中的剩余壓力
C.清洗油過濾器和更換潤滑油
D.排除氣缸及管路中的冷凝液體
答案:A
解析:空氣負荷單機試運行后,應排除氣路和氣罐中的剩余壓力,清洗油過濾器和更換 潤滑油,排除進氣管及冷凝收集器和氣缸及管路中的冷凝液;需檢查曲軸箱時,應在停機 15min后再打開曲軸箱。
16.下列計量器具中,應納入企業最高計量標準器具管理的是()。
A.溫度計
B.兆歐表
C.壓力表
D.萬用表
答案:B
解析:A類為本單位最高計量標準器具和用于量值傳遞的工作計量器具。例如,一級平晶、水平儀檢具、千分表檢具、兆歐表、接地電阻測量儀;列入國家強 制檢定目錄的工作計量器具。
17.110kV高壓電力線路的水平安全距離為10m,當該線路****風偏水平距離為0.5m時,則導線邊緣延伸的水平安全距離應為()。
A.9m
B.9.5m
C.10m
D.10.5m
答案:D
解析:架空電力線路保護區:導線邊線向外側水平延伸并垂直于地面所形成的兩平行面內的區域,在一般地區各級電壓導線的邊線延伸距離如下:
1—10千伏5米;35—110千伏10米;154—330千伏15米;500千伏20米。
在廠礦、城鎮等人口密集地區,架空電力線路保護區的區域可略小于上述規定。但各級電壓導線邊線延伸的距離,不應小于導線邊線在****計算弧垂及****計算風偏后的水平距離和風偏后距建筑物的安全距離之和。
例如,其施工項目部要在220kV的超高壓電力線路區域進行施工作業,經測算該線路 的****風偏而次平距離為0.5m,風偏后距施工建筑物的安全距離為15m,,則導線邊緣延伸的距離應為15.5m。
18.取得A2級壓力容器制造許可的單位可制造( )。
A.第一類壓力容器
B.高壓容器
C.超高壓容器
D.球形儲罐
答案:A
解析:
級別制造壓力容器范圍
A超高壓容器、高壓容器(A1);第三類低、中壓容器(A2 );球形儲罐現場組焊或球殼板制造 (A3);非金屬壓力容器(A4);醫用氧艙(A5)
D第一類壓力容器(D1);第二類低、中壓容器(D2)
壓力容器制造許可項目包容性:具有A1 級或A2級或C級壓力容器制造許可企業即具備D級壓力容器制造許可資格。
19.下列分項工程質量驗收中,屬于一般項目的是()。
A.風管系統測定
B.閥門壓力試驗
C.燈具垂直偏差
D.管道焊接材料
答案:C
解析:主控項目是指對安全、衛生、環境保護和公眾利益,以及對工程質量起決定性 作用的檢驗項目。對于主控項目是要求必須達到的。
主控項目包括的檢驗內容主要有:重要材料、構件及配件、成品及半成品、設備性能 及附件的材質、技術性能等;結構的強度、剛度和穩定性等檢驗數據、工程性能檢測。如 管道的焊接材質、壓力試驗,風管系統的測定,電梯的安全保護及試運行等。
一般項目是指除主控項目以外的檢驗項目。
20.工業建設項目正式竣工驗收會議的主要任務不包括( )。
A.編制竣工決算
B.查驗工程質量
C.審查生產準備
D.核定遺留尾工
答案:A
解析:召開正式竣工驗收會議
由驗收委員會或驗收小組主任主持會議,以大會和分組形式履行以下主要職責和任務:
1) 聽取項目建設工作匯報。2) 審議竣工驗收報告。3) 審查工程檔案資料。4) 查驗工程質量。5) 審查生產準備。6) 核定遺留尾工。7) 核實移交工程清單。
8) 審核竣工決算與審計文件。核實建設項目全部投資的執行情況和投資效果。
9) 做出全面評價結論。10) 通過竣工驗收會議紀要。11)全面竣工驗收結束后,項目建設單位應迅速將項目及其相關資料檔案移交給生產 使用單位,辦理固定資產移交手續。
21.吊裝作業中,平衡梁的主要作用有( )。
A.保持被吊物的平衡狀態
B.平衡或分配吊點的載荷
C.強制改變吊索受力方向
D.減小懸掛吊索鉤頭受力
E.調整吊索與設備間距離
答案:AB
解析:平衡梁的作用
1.保持被吊設備的平衡,避免吊索損壞設備。
2.縮短吊索的高度,減小動滑輪的起吊高度。
3.減少設備起吊時所承受的水平壓力,避免損壞設備。
4.多機抬吊時,合理分配或平衡各吊點的荷載。
22.鎢極手工氬弧焊與其他焊接方法相比較的優點有( )。
A.適用焊接位置多
B.焊接熔池易控制
C.熱影響區比較小
D.焊接線能量較小
E.受風力影響最小
答案:BC
解析:鎢極惰性氣體保護焊自有的特點:
(1) 電弧熱量集中,可精確控制焊接熱輸入,焊接熱影響區窄。
(2) 焊接過程不產生熔渣、無飛濺,焊縫表面光潔。
(3) 焊接過程無煙塵,熔池容易控制,焊縫質量高。
(4) 焊接工藝適用性強,幾乎可以焊接所有的金屬材料。
(5) 焊接參數可精確控制,易于實現焊接過程全自動化。
23.機械設備潤滑的主要作用有()。
A.降低溫度
B.減少摩擦
C.減少振動
D.提高精度
E.延長壽命
答案:ABE
解析:潤滑與設備加油是保證機械設備正常運轉的必要條件,通過潤滑劑減少摩擦副 的摩擦、表面破壞和降低溫度,使設備具有良好工作性能,延長使用壽命。
24.下列接閃器的試驗內容中,金屬氧化物接閃器應試驗的內容有()。
A.測量工頻放電電壓
B.測量持續電流
C.測量交流電導電流
D.測量泄漏電流
E.測量工頻參考電壓
答案:BDE
解析:接閃器的試驗
1.測量接閃器的絕緣電阻。
2.測量接閃器的泄漏電流、磁吹接閃器的交流電導電流、金屬氧化物接閃器的持續 電流。
3.測量金屬氧化物接閃器的工頻參考電壓或直流參考電壓,測量FS型閥式接閃器的 工頻放電電壓。
25.關于管道法蘭螺栓安裝及緊固的說法,正確的有()。
A.法蘭連接螺栓應對稱緊固
B.法蘭接頭歪斜可強緊螺栓消除
C.法蘭連接螺栓長度應一致
D.法蘭連接螺栓安裝方向應一致
E.熱態緊固應在室溫下進行
答案:ACD
解析:管道采用法蘭連接時,法蘭密封面及密封墊片不得有劃痕、斑點等缺陷;法蘭 連接應與鋼制管道同心,螺栓應能自由穿入,法蘭接頭的歪斜不得用強緊螺栓的方法消除;法蘭連接應使用同一規格螺栓,安裝方向應一致,螺栓應對稱緊固。
26.關于高強度螺栓連接緊固的說法,正確的有( )。
A.緊固用的扭矩扳手在使用前應校正
B.高強度螺栓安裝的穿入方向應一致
C.高強度螺栓的擰緊宜在24h內完成
D.施擰宜由螺栓群一側向另一側擰緊
E.高強度螺栓的擰緊應一次完成終擰
答案:ABC
解析:施工用的扭矩扳手使用前應進行校正,其扭矩相對誤差不得大于±5%。高強度螺栓安裝時,穿入方向應一致。高強度螺栓現場安裝應能自由穿入螺栓孔,不得強行穿入。高強度螺栓連接副施擰分為初擰和終擰。大型節點在初擰和終擰間增加復擰。 初擰扭矩值可取終擰扭矩的50%,復擰扭矩應等于初擰扭矩。初擰(復擰)后應對螺母涂 刷顏色標記。高強度螺栓的擰緊宜在24h內完成。高強度螺栓應按照一定順序施擰,宜由螺栓群中央順序向外擰緊。
27.關于建筑室內給水管道支吊架安裝的說法,正確的有( )。
A.滑動支架的滑托與滑槽應有3~ 5mm間隙
B.無熱伸長管道的金屬管道吊架應垂直安裝
C.有熱伸長管道的吊架應向熱膨脹方向偏移
D.6m高樓層的金屬立管管卡每層不少于2個
E.塑料管道與金屬支架之間應加襯非金屬墊
答案:ABD
解析:管道支吊架安裝
(1) 滑動支架應靈活,滑托與滑槽兩側間應留有3〜5mm的間隙,,縱向移動量應符 合設計要求。
(2) 無熱伸長管道的吊架、吊桿應垂直安裝。
(3) 有熱伸長管道的吊架、吊桿應向熱膨脹的反方向偏移。
(4) 塑料管及復合管垂直或水平安裝的支架間距應符合規范的規定采用金屬制作 的管道支架,應在管道與支架間加襯非金屬墊或套管。、
(5) 金屬管道立管管卡安裝應符合下列規定:樓層高度小于或等于5m,每層必須安 裝1個;樓層高度大于5m,每層不得少于2個;管卡安裝高度,距地面應為1.5〜1.8m, 2 個以上管卡應勻稱安裝,同一房間管卡應安裝在同一高度上。
28.關于建筑電氣工程母線槽安裝的說法,正確的有()。
A.絕緣測試應在母線槽安裝前后分別進行
B.照明母線槽的垂直偏差不應大于10mm
C.母線槽接口穿越樓板處應設置補償裝置
D.母線槽連接部件應與本體防護等級一致
E.母線槽連接處的接觸電阻應小于0.1Ω
答案:ABDE
解析:母線槽段與段的連接口不應設置在穿越樓板或墻體處
29.關于空調風管及管道絕熱施工要求的說法,正確的有( )。
A.風管的絕熱層可以采用橡塑絕熱材料
B.制冷管道的絕熱應在防腐處理前進行
C.水平管道的縱向縫應位于管道的側面
D.風管及管道的絕熱防潮層應封閉良好
E.多重絕熱層施工的層間拼接縫應一致
答案:ACD
解析:風管、部件及空調設備絕熱工程施工應在風管系統嚴密性試驗合格后進行? 調水系統和制冷系統管道的絕熱施工,應在管路系統強度與嚴密性檢驗合格和防腐處理結 束后進行。橡塑絕熱材料的施工應符合下列規定:
1) 絕熱層的縱、橫向接縫應錯開,縫間不應有孔隙,與管道表面應貼合緊密,不應有氣泡。
2) 矩形風管絕熱層的縱向接縫宜處于管道上部。
3) 多重絕熱層施工時,層間的拼接縫應錯開。
風管及管道的絕熱防潮層(包括絕熱層的端部)應完整,并應封閉良好。立管的防潮層環向搭接縫口應順水流方向設置;水平管的縱向縫應位于管道的側面,并應順水 流方向設置
30.建筑智能化工程中的接口技術文件內容包括( )。
A.通信協議
B.責任邊界
C.數據流向
D.結果評判
E.鏈路搭接
答案:ABC
解析:接口技術文件應包括接口概述、接口框圖、接 口位置、接口類型與數量、接口通信協議、數據流向和接口責任邊界等內容。
(一)背景資料
某安裝公司承包大型制藥廠的機電安裝工程,工程內容:設備、管道和通風空調等工程安裝。安裝公司對施工組織設計的前期實施,進行了監督檢查:施工方案齊全,臨時設施通過驗收,施工人員按計劃進場,技術交底滿足施工要求,但材料采購因資金問題影響了施工進度。不銹鋼管道系統安裝后,施工人員用潔凈水(氯離子含量小于25ppm)對管道系統進行試壓時(見圖1),監理工程師認為壓力試驗條件不符合規范規定,要求整改。由于現場條件限制,有部分工藝管道系統無法進行水壓試驗,經設計和建設單位同意,允許安裝公司對管道環向對接焊縫和組成件連接焊縫采用100%無損檢測,代替現場水壓試驗,檢測后設計單位對工藝管道系統進行了分析,符合質量要求。檢查金屬風管制作質量時,監理工程師對少量風管的板材拼接有十字形接縫提出整改要求。安裝公司進行了返修和加固,風管加固后外形尺寸改變但仍能滿足安全使用要求,驗收合格。

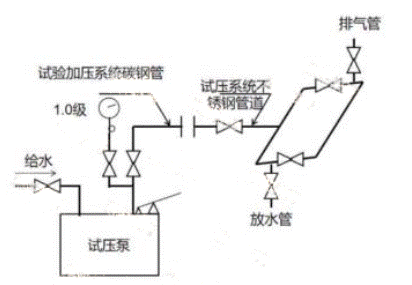

圖1管道系統水壓試驗示意圖
材料1
簡答題
1、安裝公司在施工準備和資源配置計劃中哪幾項完成的較好?哪幾項需要改進?
解析:
該項目施工方案齊全,臨時設施設置合理,施工人員按計劃進場,技術交底滿足施工要求,說明該公司在施工準備時,技術準備和現場準備做的比較充分,制定配置計劃時,勞動力配置計劃合理。 (4分)該項目在材料采購時因資金問題影響了施工進度,說明資金準備和物質配置計劃不合理,需要改進。(2分)
2、圖1中的水壓試驗有哪些不符合規范規定?寫出正確的做法。
解析:
(1)圖中只安裝了1塊壓力表不符合要求;安裝的壓力表不得少于兩塊。(2分)
(2) 加壓系統的碳鋼管與系統的不銹鋼管道直接連接不符合要求。碳鋼管與不銹鋼管道應采用不銹鋼法蘭或過渡接頭連接。(2分)
3、背景中的工藝管道系統的焊縫應采用哪幾種檢測方法?設計單位對工藝管道系統應如何分析?
解析:
(1)應對背景中的工藝管道系統所有環向、縱向對接焊縫進行100%射線檢測和100%超聲檢測;對管道支承件與管道組成件連接的焊縫應進行100%滲透檢測或100%磁粉檢測。(4分)
(2)設計單位對工藝管道系統應進行管道系統的柔性分析。(2分)
4、監理工程師提出整改要求是否正確?說明理由。加固后的風管可按什么文件進行驗收?
解析:
(1)監理工程師提出整改要求正確。因為相關規范要求風管板材拼接的接縫應錯開,不得有十字形接縫。(2分)
(2)風管經過加固后,雖然改變外形尺寸但仍能滿足安全及使用功能要求,可按技術處理方案和協商文件的要求予以驗收。(2分)
案例二
背景資料A公司總承包2X660MW火力發電廠1#機組的建筑安裝工程,工程包括:鍋爐、汽輪發電機、水處理、脫硫系統等。A公司將水泵、管道安裝分包給B公司施工。B公司在凝結水泵初步找正后,即進行管道連接,因出口管道與設備不同心,無法正常對口,便用手拉葫蘆強制調整管道,被A公司制止。B公司整改后,并在聯軸節上架設儀表監視設備位移,保證管道與水泵的安裝質量。鍋爐補給水管道設計為埋地敷設,施工完畢自檢合格后,以書面形式通知監理申請隱蔽工程驗收。第二天進行土方回填時,被監理工程師制止。在未采取任何技術措施的情況下,公司對凝汽器汽側進行了灌水試驗(見圖2),無泄露,但造成部分彈簧支座因過載而損壞。返修后,進行汽輪機組軸系對輪中心找正工作,經初找、復找驗收合格。主體工程、輔助工程和公用設施按設計文件要求建成,單位工程驗收合格后,建設單位及時向政府有關部門申請項目的專項驗收,并提供備案申報表、施工許可文件復印件及規定的相關材料等,項目通過專項驗收。
1.A公司為什么制止凝結水管道連接?B公司應如何進行整改?在聯軸節上應架設哪種儀表監視設備位移?
解析:
(1)B公司在凝結水泵初步找正后,即進行管道連接。(1分)且在連接時使用手拉葫蘆強制對口,不符合規范要求,(1分)所以A公司制止了B公司凝結水管道連接施工。
(2)B公司在管道與凝結水泵連接前,應在自由狀態下檢驗法蘭的平行度和同軸度,偏差應符合規定要求(1分);在凝結水泵安裝定位并緊固地腳螺栓后再進行管道連接(1分)。連接時都不應使凝結水泵承受附加外力。(1分)(3)管道與凝結水泵最終連接時,應在聯軸節上架設百分表監視機械設備位移。(1分)
2.說明監理工程師制止土方回填的理由。隱蔽工程驗收通知內容有哪些?
解析:
(1)鍋爐補給水管道應在壓力試驗合格,并進行絕熱、防腐后回填(1分),隱蔽工程屬于停工待檢點,應在監理單位的現場見證下進行(1分),所以監理工程師制止土方回填。(2)隱蔽工程驗收通知內容包括:隱蔽驗收的內容(1分)、隱蔽方式(1分)、驗收時間(1分)和地點(1分)等。
3.寫出凝汽器灌水試驗前后的注意事項。灌水水位應高出哪個部件?軸系中心復找工作應在凝汽器什么狀態下進行?
解析:
(1)就位在彈簧支座上的凝汽器,灌水試驗前應加臨時支撐。(1分)灌水試驗完成后應及時把水放凈。(1分)(2)灌水高度應充滿整個冷卻管的汽側空間并高出頂部冷卻管100mm,維持24h應無滲漏。(1分)(3)軸系中心復找應在凝汽器灌水至模擬運行狀態時進行。(1分)
4.建設工程項目投入試生產前和試生產階段應完成哪些專項驗收?
解析:
建設工程項目投入試生產前應完成消防驗收(2分);建設工程項目試生產階段應完成安全設施驗收及環境保護驗收。(2分)
(三)背景
某生物新材料項目由A公司總承包,A公司項目部經理在策劃組織機構時,項目部根據項目的大小和具體情況配備了項目部技術人員,滿足了技術管理要求。項目中的料倉盛裝的漿糊流體介質溫約42°℃,料倉外壁保溫材料為半硬質巖棉材料。料倉由ABCD四塊不銹鋼壁板組焊而成。尺寸和安裝位置如圖3所示。門吊架橫梁上掛設4只手拉葫蘆,通過卸扣、鋼絲繩吊索與料倉壁板上吊耳(材料為Q235)連接成吊裝系統。料倉的吊裝順序為:A、C→B、D;料倉四塊不銹鋼焊接方法是焊條電弧焊。設計要求:料倉正方形出料口連接法蘭安裝水平允許偏差≤1mm,對角線允許偏差≤2mm,中心位置允許偏差≤1.5mm。料倉工程質量檢查時,質量員提出吊耳與料倉壁板為異種鋼焊接,違反"禁止不銹鋼與碳素鋼接觸”的規定。項目部對料倉臨時吊耳進行了標識和記錄,根據材質和嚴重程度編制并提交了質量問題調查報告,及時返修后,質量驗收合格。
1.項目經理根據項目大小和具體情況如何配備技術人員?保溫材料到達施工現場應檢查哪些質量證明文件?
解析:
(1)項目經理應根據項目大小和具體情況,按分部、分項工程和專業配備技術人員(2分);施工員、質量員要根據項目專業情況配備,安全員要根據項目大小配備(2分);必須持證上崗。(1分)(2)到達施工現場的保溫材料,必須檢查其出廠合格證書或化驗、物性試驗記錄,不符合設計性能要求的不予使用,有疑義時必須做抽樣復核。

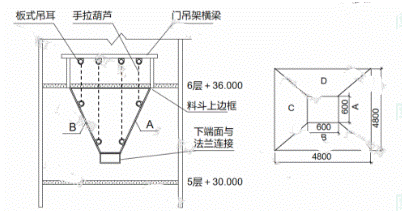

2.分析圖3中存在哪些安全事故危險源?不銹鋼壁板組對焊接作業過程中存在哪些職業健康危害因素?
解析:
(1)圖3中存在危險源包括:高空作業、高空物體墜落、受限空間作業、機械傷害、X射線輻射、吸入有害煙霧等。(2分)(2)不銹鋼壁板組對焊接作業過程中存在的職業健康危害因素:1)焊接作業產生的金屬煙霧。(1分)2)受限空間焊接作業。(1分)3)長期的高溫環境作業。(1分)
3.料倉出料口端平面高基準和縱橫中心線的測量應分別使用哪種測量儀器?
解析:
料倉出料口端平面高基準應使用水準儀測量(2分);縱橫中心線應使用經緯儀測量(2分)。
4.項目部編制的吊耳質量問題調查報告應及時提交給哪些單位?
解析:
項目部編制的吊耳質量問題調查報告應及時提交給建設單位(1分)、監理單位1和本單位管理部門(1分)。
案例四【案例背景】
【案例背景】
A公司承包某商務園區電氣工程,工程內容10/0.4-LN9731型變電所、供電線路、室內電氣。主要設備(三相變壓器、開關柜)由建設單位采,設備已運抵施工現場,其他設備材料由A公司采購。A公司依據施工圖、資源配置計劃編制了10/0.4-LN9731型變電所安裝工作的邏輯關系及持續時間圖。
A公司講3000M電纜排管分包B公司,預計單價130元/M,工期30天,B公司訂合同后第15天結束前,A公司檢查電排管施工進度,B公司完成電纜排管1000M,但支付B公司工程進度款界計已達200000元,A公司對B公司警告,要求加快進度。
A公司對B公司進行質量管理協調,編制質量檢驗計劃與電纜排管施工進度計劃一致,A公同檢查電纜型號、規格、絕緣電阻和絕緣試驗均符合求,在電纜排管檢查合格后按施工圖進行電纜敷設,供電線路設計要求完成。
變電所設備安裝后,變壓器及高壓電器進行了交接試驗,在額定電壓下對變電器進行沖擊合閘驗收3次,每次間隔時間3min,無異常現象。A公司認為交接試驗合格,被監理工程師提出異議,要求重新沖擊合間試驗
建設單位要求變電所單獨驗收,給商務園區供電,公可的整理變電所工程驗收資料,在試運行驗收中有一臺變壓器運行噪聲較大,經有關部門分析及A公司提供施工文件證明,不屬于安裝質量問題,后經變壓器廠家調整處理通過驗收。

【問題】
1、按表計算變電所安裝計劃工期,如果每項工作都按表壓縮天數,變電所安裝最多可以壓編到多少天?
解析:
1)變電所安裝計劃工期為58天【3分】
2)如果每項L作都按表壓縮天數,變電所安裝最多可以壓縮到48天【2分】
2、計算B公司電排管CP1、SP1,判斷B公司電纜排管工進度提前還是落后。
解析:
1)B公司電纜排管CPT=BCWP/ACP=130X1000/2000065【2分,P329】
2)B公司電纜排管SPI=BCP/BCS=130×1000/130X1500-0.67【2分,P329】
3)SPI<1,B公司電纜排管施工進度落后【1分,P329】
3、電纜管施工中的質量管理協調,有哪些同步性作用?10kV電力電應做哪些試驗?
解析:
1)持管施工中的質量管理協調,作用于質量檢查或驗收記錄的形成與施工實體進度形成的同步性【3分,P316】
2)10kV電力電應做的試驗包括:交流時壓試驗、直流泄漏試和直流壓試驗【3分,P87】
4、變壓器高低壓的絕緣電阻測量應分別用多少伏的兆歐表?監理工程師為什么提出異議?寫出正確的沖擊合試驗要求。
解析:
1)變壓器高低壓的絕緣電阻量應分別用2500伏和500伏的兆歐表【2分,P8」】
2)監理工程師提出異儀的原因足變壓器在額定電壓下的沖擊合例試驗不符合規范要求【2分,P81】
3)正確的沖擊合聞試驗要求:在額定電壓下對變壓器的沖擊合試驗,應進行5次,每次間隔時間宣為5min,應無異,F象【4分,P1】
5、變電所工程是否可以單獨驗收?試運行驗收中發生的問題A公司可提供哪些施工文件來證明不是安裝質量問題?
解析:
1)變電所工程可以單獨驗收【1分】
2)A公同可提供工文件包括合同文件、設計文件、施工記錄和變壓器安裝技術說明書【5分,P2871】
(五)背景資料
有一臺L-5127型橋式起重機(61.2x),現場采用N-09型桿系統進行安裝。有氧氣管道,設計壓力為0.8Pa。
有一個ABC分類的表格,第1個(代號XL)和第2個(代號XMG)的累計頻率為80.6%
未完,待續、、、
1、本工程的哪個設備安裝應編制危大工程專項施工方案?該店項方案編制后必須經過哪個步驟才能實施?
解析:
1)橋式起生機的安裝應該編制危大工程專項施工方案【2分,P51】
2)該專項方案編后,應當通過施工單位審核和總監理工程師審查,再山旅工.單位組織召開專家論證會對專項施工方案進論證后オ能實施【3分,P52】
2、施工單位承接本項日應具備哪些特種設備的施工可?
解析:
施工單位承接本項目應具各特種設備的施工許可包括:壓力管道安裝許可(氧氣管道安裝許可)、起機械安裝許可(橋式起重機安裝許可、桿式起重機安裝許可)【4分,P465】
3、影響高氧底吹爐筑的主要質量問題有哪幾個か計率是多少?找到質量問題的主要因之后要做什么工作?
解析:
1)影響高氧底吹爐筑的主要質量問題有XL和KG【2分,P4041】
2)累計頻率是80.6%【1分】
3)找到質量問題的主要原因之后要確定根據順量問題的范圍、性質、原因和影響程度,確定處置方案并經建設單位、理單位同意并批準【2分,PA09】
4、直立單桿吊裝系統由哪幾部分組成揚機走繩,槌桿纜風繩和起重機捆繩的安全系數分別應不小于多少?
解析:
1)直立單桿吊裝系統由桿、風系統、提升系統、托排液杠系統、牽引溜尾系統等組成【5分,P48】
2)卷揚機走繩的安全系數應不小于5,桿纜風絕的安全系數應不小于3.5,起重機繩的安全系數應不小于6【3分,PA45】
5、氧氣管道的酸洗純化有哪些工內容?計算氧氣管道采用氮氣的試驗力。
解析:
1)氧氣管道的酸洗鈍化的工序包括:脂去油、酸洗、水洗、鈍化、水洗、無油縮空氣吹干【6分,P104】
2)氧氣管道采用氣的試驗壓力=0.8X1.15=0.92Pa【2分,P102】
